功能與適用時機

計算模版數量

操作步驟(Steps)

Step1. PC樓層歸併

計算模版前,需先將PC樓層的物件歸併至上一樓層

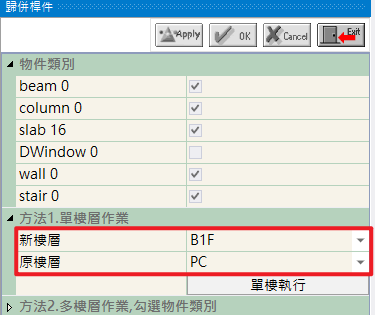

於樹狀區節點 “Floors” > “PC” 樓層按 右鍵 開啟功能選單,點選【歸併桿件】>【單樓執行】

※ 提醒: 確認 <方法1> 的原樓層為PC;新樓層為PC之上一樓層

Step2. 檢核模型

確認模型,將無須計算模版之物件刪除

例: 輕隔間、磚牆、砌磚

Step3. 檢核『梁上柱 』模型

模型中如有「梁上柱 」,須將向下延伸之模型刪除

*Tips:
鋼筋計算時,梁上柱通常會利用「向下延伸」功能新增一支下柱,讓主筋可以踩到梁內。

但在模板計算時,這支下柱會被當成實體構件扣減模板面積,所以需要先將下柱模型刪除。

Step4. 調整模型

在基礎層中遇到地梁寬大於柱寬時,利用「淨跨接合」功能將斷層部分填滿,請參考 淨跨接合

*Tips:
此狀況會因為模型用途而產生模型差異

  • 結構模型 (圖1) → 計算鋼筋

  • 模板模型 (圖2) → 計算模板與混凝土

Step5. 計算模板

點選上方工具列【模版】> 【計算全棟】,進入功能確認參數內容後按【計算模版】

Step6. 移除底膜

計算完成後,PC層移除底模,水箱底模需保留

※ 其他提醒
1. BS版如寫低強度混凝土回填(大樓/透天)須留底模;若寫原土方回填(透天)則移除
2. 有鋼鈑樁,1F平面GL+0以下需去除側模,留梁深模板
3. 明挖側模需保留,地下層有擋土牆須移除側模

Step7. 檢查報表NG

關閉混凝土模式,搭配報表由下往上逐層檢查是否有破口並找到對應NG物件

Step8. 手動輸入模板

發現破口處可利用「輸入」功能手動補入模板

於同樓層同一構件之模版上按 右鍵 開啟功能選單,點選【輸入】

 例: 2F柱需要手補模版,則需在同一支柱上進入此功能

進行手補模版時,建議開啟輔助功能 節點 與 端點

手動輸入模版操作,必須以逆時針方向點選三角形來新增模版

Step9. 輸出料單

上方工具列【模版】> 【模版料單】,確認參數設定後按

※ 參數說明
<確認事項> 使用者依需求勾選
<損耗百分比> 使用者依需求設定 (預設值為1)
<樓層> 勾選欲匯出之樓層

Step10. 料單匯出完成

補充說明(KeyPoint)

一、 逆時針順時針方向點選新增的模版會區分為內/外模

※ 開啟 顯示細項內的”3D模版”,可看到明顯的差異
     綠色→朝外 ; 湖綠色→
朝內
